直击灾后重建现场 | 民房建设最新进度

发布时间:2025-07-06 作者: 来源:日喀则市灾后重建办

如今,灾后重建工作正在如火如荼地开展,尤其是大家最关心的民房建设。小编为大家带来了定日、拉孜、萨迦、昂仁、定结、萨嘎、岗巴7县截至6月27日灾后重建新进展👇

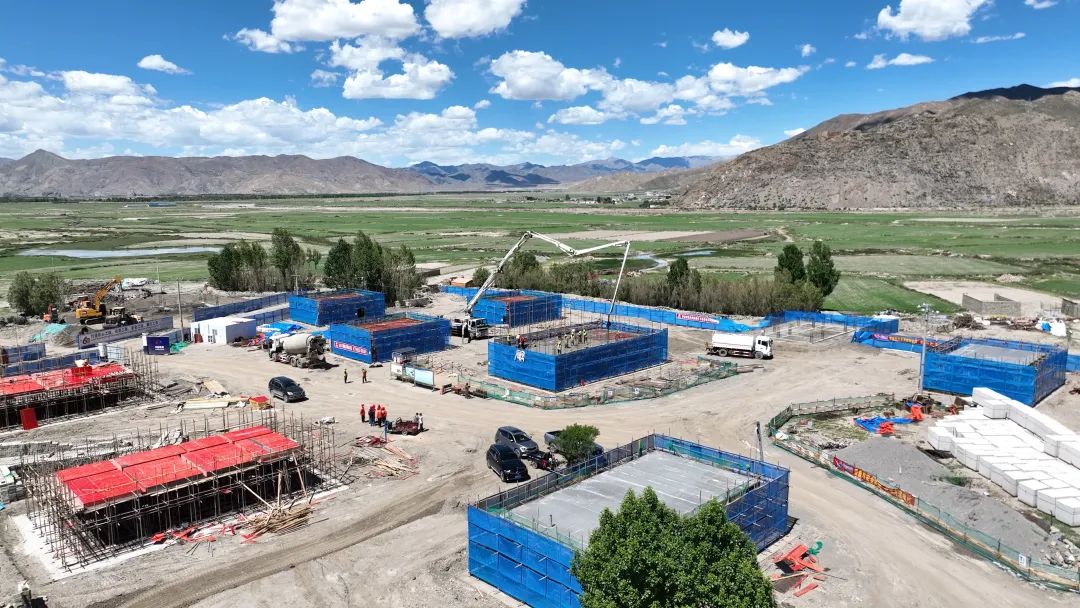

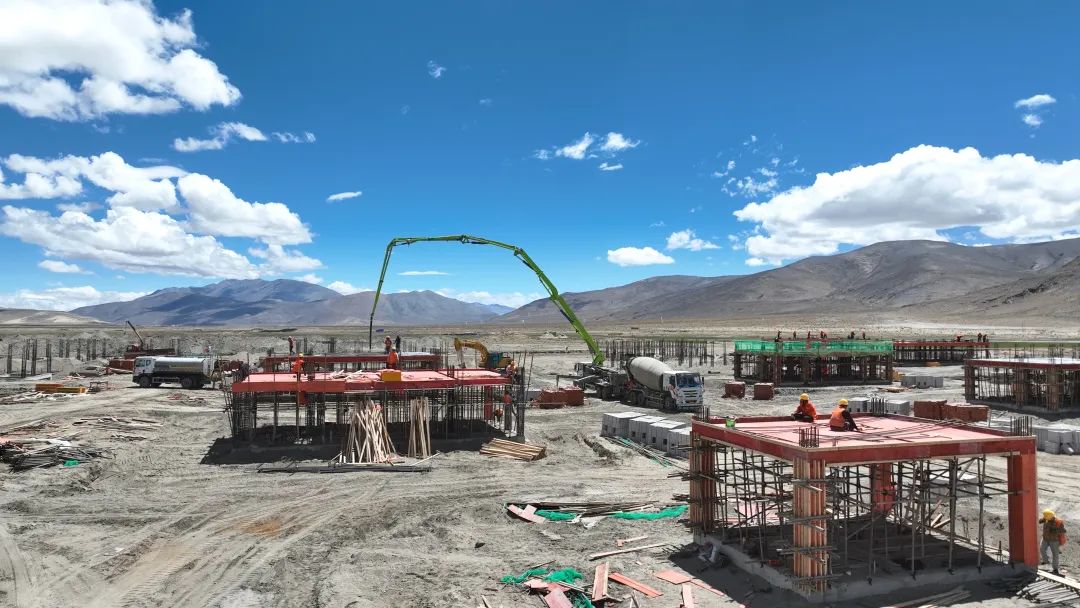

定日县:

统规统建方面,地基开挖100%完成,共2173户;基础浇筑完成2146户,完成率99%;主体建设开工1341户,占比62%,其中576户主体结构施工完成。统规分建方面,5455户完成地基开挖,完成率99%;基础浇筑完成2509户,1085户开启主体建设;维修加固方面,累计开工780户,480户已完成加固。



拉孜县:

统规统建方面,地基开挖404户已全部完成;基础浇筑完成266户,占比66%;主体建设开工85户,主体结构施工完成33户。统规分建方面,地基开挖完成6042户,完成率97%;基础浇筑完成4832户,占比78%;主体建设开工140户,主体结构施工完成37户。维修加固方面,累计开工613户,484户完成加固。



萨迦县:

统规统建方面,地基开挖与基础浇筑均已100%完成;主体建设开工81户,占比39%,主体结构施工完成30户。统规分建方面,地基开挖完成2372户,完成率99%;基础浇筑1382户,占比56%;主体建设开工118户。维修加固方面,累计开工209户,完成41户。



昂仁县:

统规统建方面,地基开挖与基础浇筑完成率为100%;主体建设开工208户,占比80%,主体结构施工完成133户,完成率51%。统规分建方面,地基开挖完成2511户,完成率95%;基础浇筑完成1746户,占比66%;主体建设开工160户,主体结构施工完成65户。维修加固方面,累计开工335户,完成271户。



定结县:

统规统建方面,地基开挖完成141户,完成率82%;基础浇筑完成124户,占比73%;主体建设开工30户,主体结构施工完成22户。统规分建方面,地基开挖完成933户,完成率92%;基础浇筑完成455户,占比45%;主体建设开工9户。维修加固方面,累计开工392户,完成239户。



萨嘎县:

统规分建方面,地基开挖、基础浇筑与主体建设开工均已100%完成,主体结构施工完成13户。维修加固方面,累计开工108户,完成60户,完成率14%。



岗巴县:

统规分建方面,地基开挖、基础浇筑与主体结构施工完成率均为100%。维修加固方面,累计开工17户,占总户数68%,完成5户。

一组组数据可以看出,日喀则各受灾县正全力投入到民房灾后重建工作中,相信在各方的共同努力下,受灾群众很快就能重返温暖、安全的家园!后续我们也会持续关注,为大家带来最新消息。


该稿照片来源:定日、拉孜、萨迦、昂仁、定结、萨嘎、岗巴融媒
